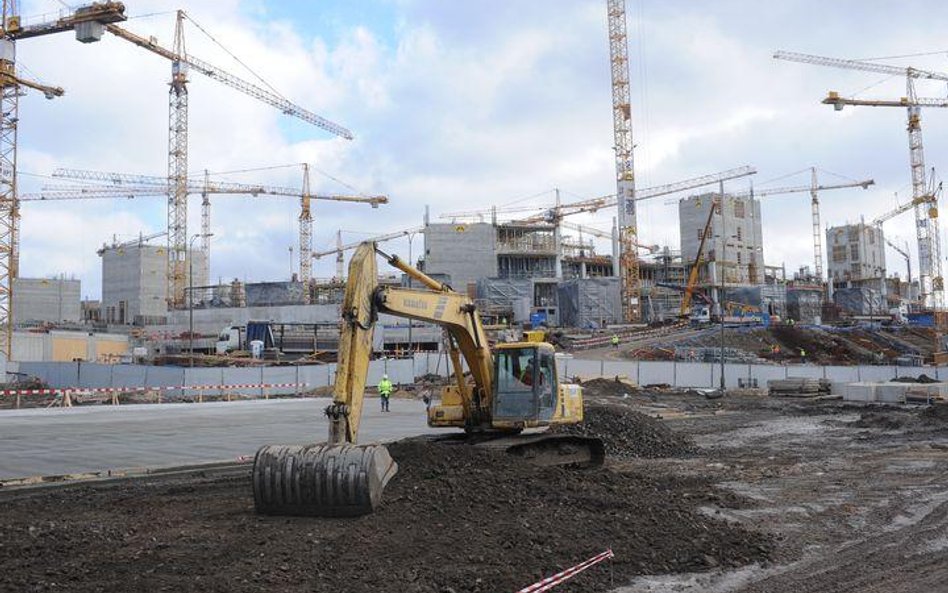

Zawieszenie prac to jedyny sposób, by odzyskać ponad milion złotych, które firma Wojciech Grzywacz PBM Konstrukcje, zarządzająca tym odcinkiem prac, winna jest swojemu podwykonawcy.
– Nie możemy dalej pracować bez pieniędzy – tłumaczy prezes firmy KPŻ Handlomax Sp. z o.o., który podjął taką decyzję. – W takim przypadku musielibyśmy przestać płacić pracownikom i firmom, które pracują dla nas. Stworzyłby się ogromny zator płatniczy, ludzie zaczęliby odchodzić z pracy i termin ukończenia budowy mógłby się znacząco odsunąć w czasie.
O sprawie powiadomione zostało konsorcjum firm budujących stadion. Zarządy obu przedsiębiorstw spotkały się z Rafałem Damasiewiczem, dyrektorem finansowym stadionu. – Sprawa miała być wyjaśniona, do dziś jednak nie wydarzyło się nic – mówią pracownicy Handlomaksu.
– W poniedziałek spotkamy się z obiema firmami i ustalimy, w jaki sposób W.G. PBM Konstrukcje spłaci należności – zapewnia dyrektor Damasiewicz. – Jeśli nie dojdziemy do porozumienia, konsorcjum zapłaci Handlomaksowi z własnych pieniędzy.
Czy wstrzymanie prac opóźni oddanie do użytku Stadionu Narodowego? – To niemożliwe – mówi rzeczniczka konsorcjum Alpine-Hydrobudowa-PBG SA Karolina Szydłowska. – Poniedziałkowe rozmowy muszą przynieść konkretne rozwiązania.
[ramka]"Żeby spłacić długi po pracy na budowie, byliśmy zmuszeni sprzedać mieszkanie" - podwykonawca na Stadionie Narodowym - [b][link=http://www.zyciewarszawy.pl/artykul/475908_Zalegaja_na_Narodowym.html" "target=_blank]czytaj więcej w "Życiu Warszawy"[/link][/b][/ramka]
[ramka][srodtytul] Harmonogram budowy [/srodtytul]
[i]Budowa Stadionu Narodowego zaczęła się w październiku 2008 r. Pierwszy jej etap – palowanie – trwał do marca 2009 r. W drugim – właściwej budowie – planowane jest jeszcze:[/i]
[b]4 czerwca 2010[/b]
Zakończenie konstrukcji żelbetowej i konstrukcji głównej stalowej
[b]30 października 2010[/b]
Zakończenie konstrukcji liniowej dachu
[b]4 listopada 2010[/b]
Uruchomienie instalacji grzewczej
[b]18 stycznia 2011[/b]
Rozpoczęcie odbiorów i rozruchów
[b]12 kwietnia 2011[/b]
Zakończenie pokrycia dachu
[b] 29 kwietnia 2011[/b]
Zakończenie robót przy płycie boiska (murawa z uzbrojeniem)
[b]30 kwietnia 2011[/b]
Zakończenie robót zewnętrznych (drogi, zieleń, ogrodzenie)[/ramka]
